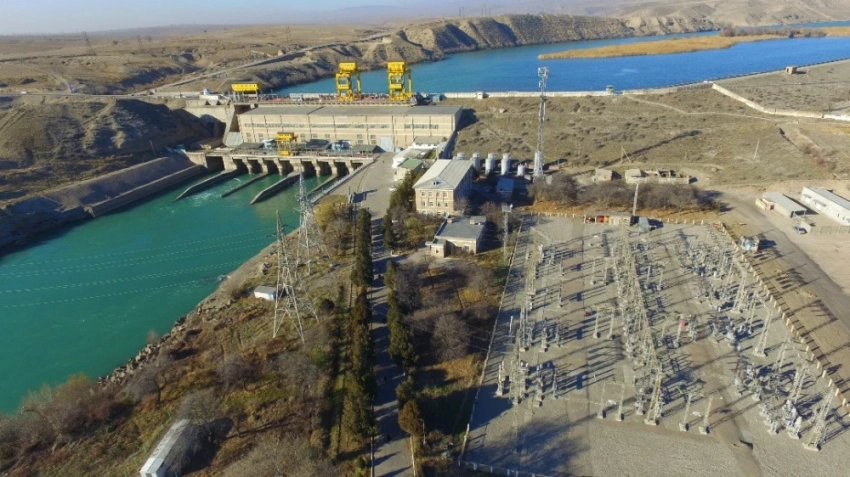

На Уч-Курганской ГЭС установлен рабочее колесо


На данный момент реконструкция станции выполнена на 56%. Монтажные работы по гидроагрегату продолжаются с ускоренной скоростью. Генеральным подрядчиком проекта является китайская компания CNEEC (China National Electric Engineering Co. Ltd.).
Статистика выполнения работ по гидроагрегату:
• Демонтаж — 100%
• Монтаж — 62,4%
• Сборка статора — 100%
• Сборка ротора — 94%
• Дополнительные работы — 100%
• Монтаж SCADA — 27,4%
• Системы осушения — 49,8%
• Маслохозяйственные работы — 41,2%
• Подъемный механизм ВБ — 24,7%
• МНГП — 12,9%
• ОРУ-110 кВ — 3,4%
На текущем этапе работы включают:
• Регулировку систем управления и установку контрольных кабелей для реконструируемого гидроагрегата, а также монтаж трубопроводов системы регулирования, сборку верхних и нижних крестовин ротора, установку крышки турбины, рабочего колеса и вала турбины;
• Монтаж трубопроводов для системы смазки и технического обслуживания, очистку металлических поверхностей резервуаров от старых покрытий;
• Монтаж стационарного подъемного механизма АРЗ ТВ, который включает установку оснований лебедочного механизма, демонтаж бетона для замены пазов и установку новых пазов АРЗ;
• Установку оборудования АБТ-110 кВ, включая клеммные шкафы и замену проводов II-СШ-110.
На данный момент установленная мощность Уч-Курганской ГЭС составляет 189 МВт. После завершения реконструкции второго гидроагрегата мощность станции возрастет на 9 МВт, что существенно улучшит надежность и устойчивость электроснабжения в регионе. Ожидается, что завершение работ и ввод в эксплуатацию второго гидроагрегата состоится в ноябре 2025 года.
Модернизация объекта осуществляется с использованием современных технологий и оборудования, что обеспечит долговечность работы станции. Министерство энергетики подчеркивает важность новых систем безопасности и автоматизации, включая внедрение новых модулей SCADA и систем мониторинга эксплуатационных параметров гидроагрегата.
