Подготовка к запуску второго гидроагрегата Камбар-Атинской ГЭС-2. Что уже сделано
Работы разбиты на три лота, и по итогам международных тендеров были отобраны подрядчики для каждого направления:
- лоты 1 и 2 - консорциум DEC–SM (Китай / Южная Корея);
- лот 3 - компания Sinohydro Bureau 16 (Китай).
Текущие достижения
Фото пресс-службы ОАО "Электрические станции".
Фото пресс-службы ОАО "Электрические станции".
Фото пресс-службы ОАО "Электрические станции".
Фото пресс-службы ОАО "Электрические станции".
Фото пресс-службы ОАО "Электрические станции".
Фото пресс-службы ОАО "Электрические станции".
В рамках проекта уже выполнены важные этапы:
- проведены координационные совещания с участием всех подрядчиков и консультантов;

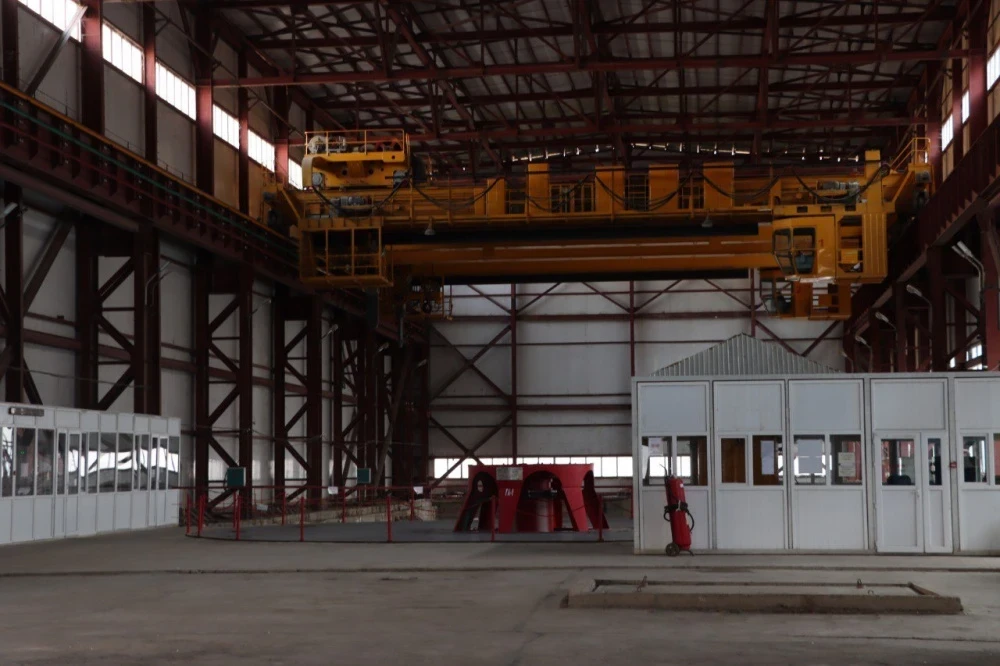

- основные строительные площадки были подготовлены и выровнены, включая зоны для оборудования и временную инфраструктуру;

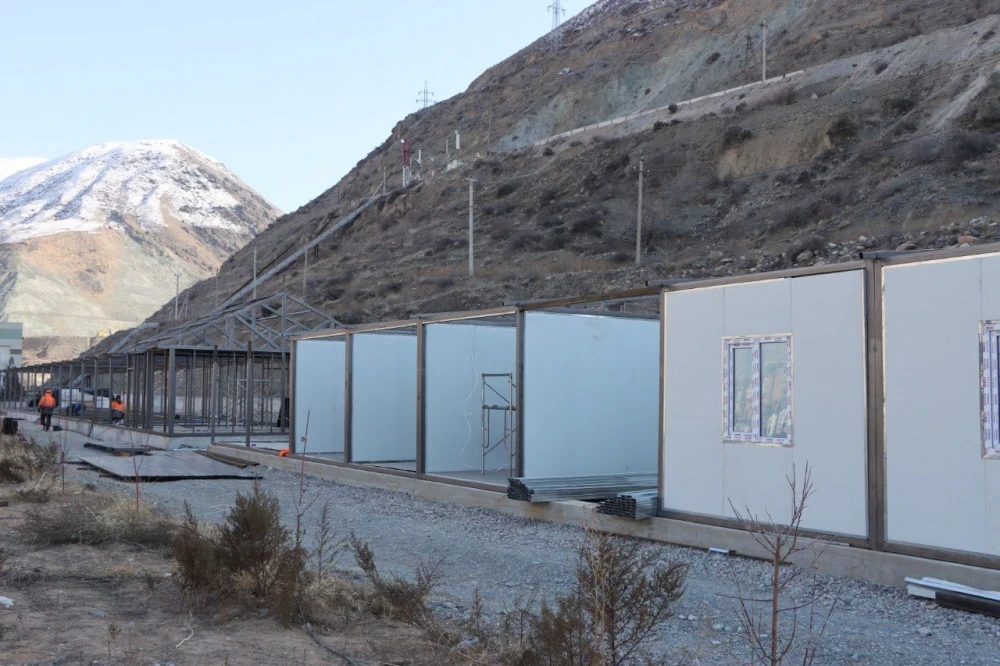

- бетонирование фундаментов под офисные и жилые здания завершено, что обеспечивает необходимые условия для работы персонала;

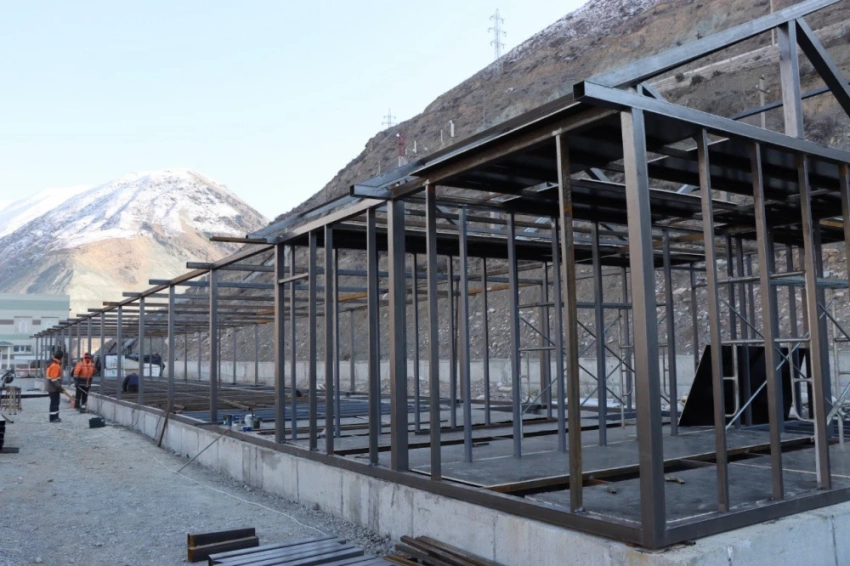

- начались монтажные работы по установке металлоконструкций зданий;

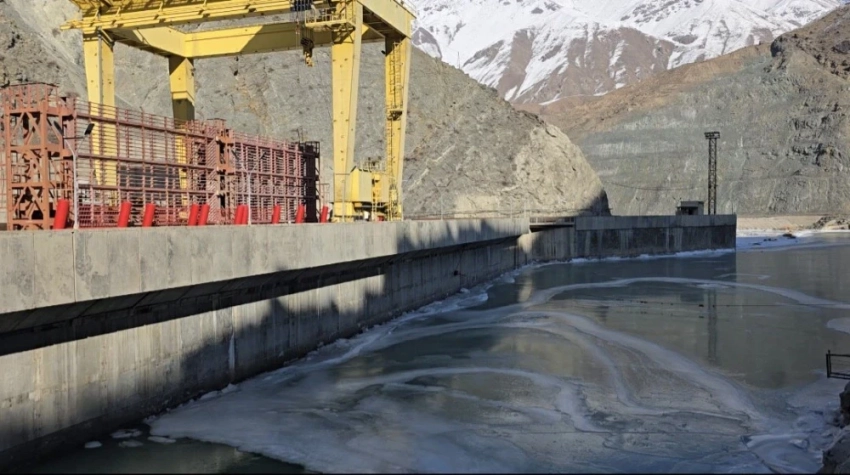

- проведен технический осмотр водовода гидроагрегата №2 и компенсатора гидроагрегата №1 с участием проектировщиков;
- подготовительные работы по вводу второго гидроагрегата также стартовали, что запускает основной этап строительно-монтажных работ.
