Минэнерго: На Орто-Токойской ГЭС ведется активная фаза строительства

380

Продолжается реализация проекта Орто-Токойской ГЭС, принадлежащей ОАО «Чакан ГЭС». В настоящее время активно ведутся строительные работы, включая прокладку деривационного туннеля, разработку котлована для ГЭС, а также обустройство подъездных путей. Первая партия гидросилового оборудования уже доставлена, как сообщает Министерство энергетики Кыргызстана.

На данный момент выполнены следующие задачи:

• Создан временный городок для рабочих;

• Построены склады для хранения строительных материалов, а также объекты для растворно-бетонных узлов и компенсаторные сооружения, установлены электроснабжающие системы;

• Проведены работы по цементации грунта для предотвращения обрушений;

• Обустроены как временные, так и постоянные подъездные пути к строительным объектам.


На текущий момент выполняются следующие строительные работы:

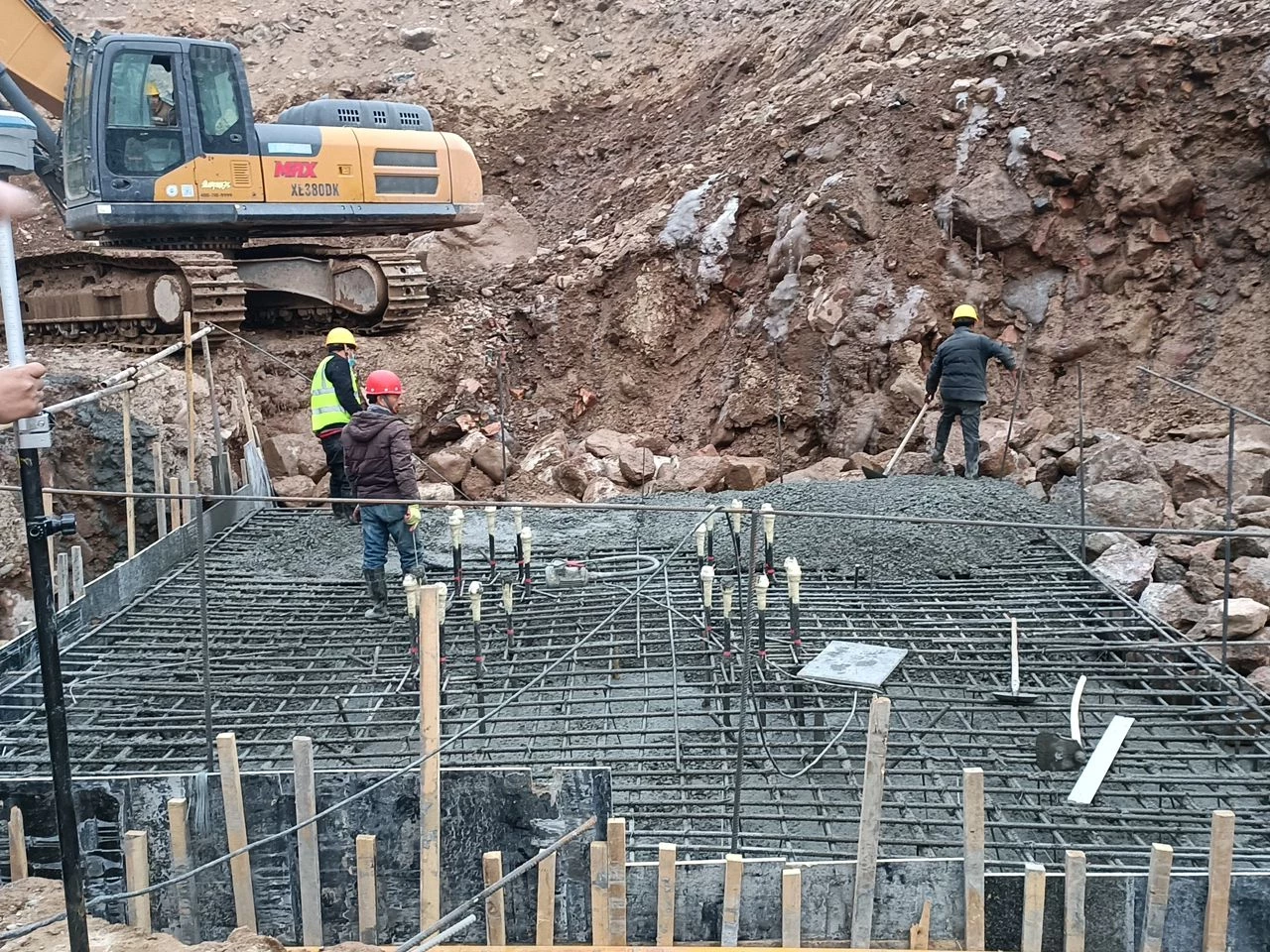

• Котлован для здания ГЭС раскопан на 10%, изъято 50 тысяч кубометров грунта;

• Бурение деривационного туннеля диаметром 5,4 метра: проложено 312 метров из запланированных 771 метра;

• Осуществляется поставка оборудования, включая конус отсасывающей трубы для трёх агрегатов;

• Строится дорога к водоприемнику через гребень плотины.


Для справки: Орто-Токойская ГЭС находится рядом с городом Балыкчы, на территории Орто-Токойского водохранилища. Проектная мощность станции составляет 21 МВт, а среднегодовая выработка электрической энергии — 75 миллионов кВт·ч. Генеральным подрядчиком выступает китайская компания CHMC (China National Heavy Machinery Corporation). Строительные работы стартовали летом 2024 года, а их завершение запланировано на первую половину 2026 года.
