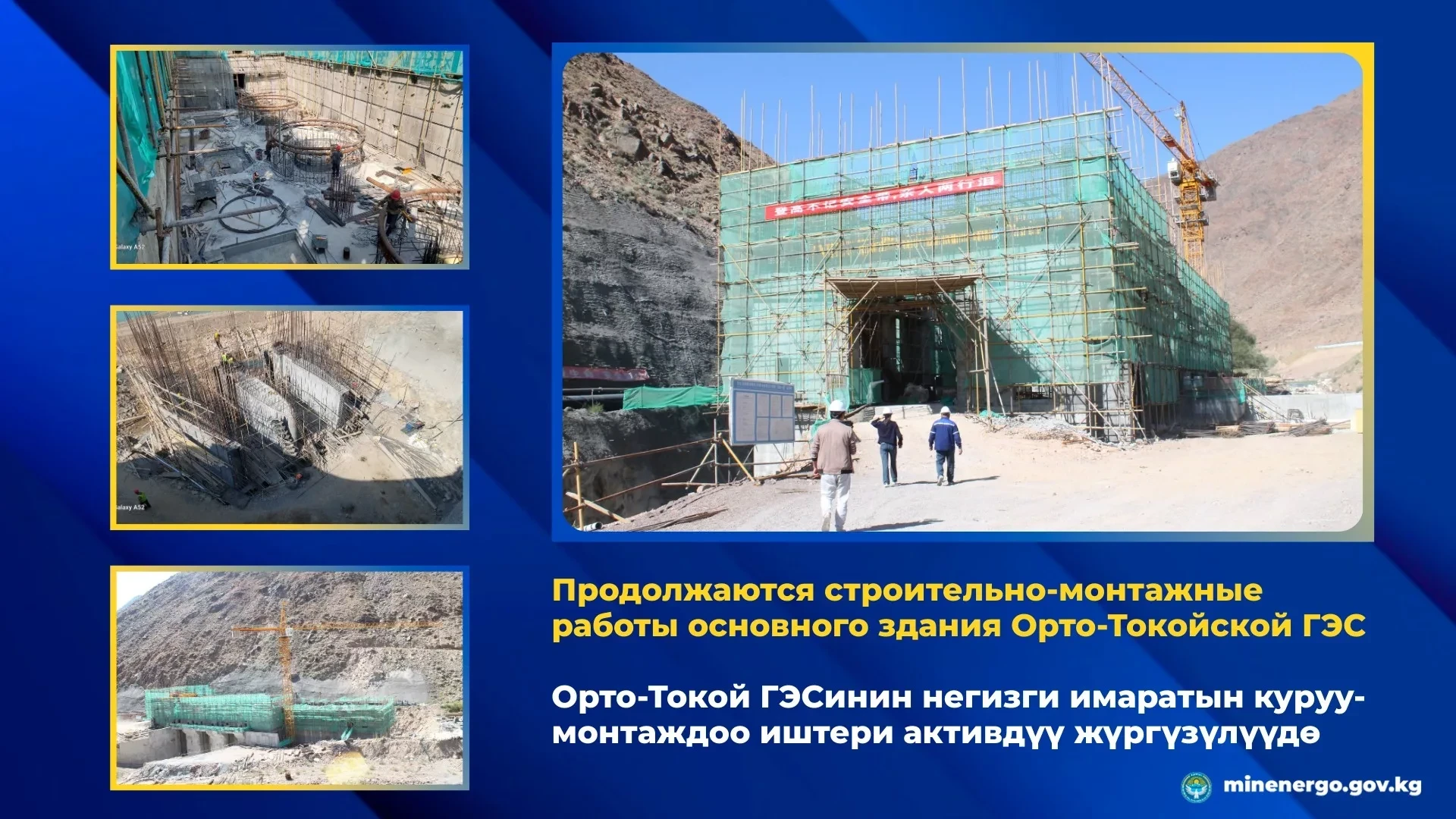

Продолжаются строительно-монтажные работы основного здания Орто-Токойской ГЭС

На текущий момент ОАО «Чакан ГЭС» успешно выполнило 68% от общего объема работ по строительству ГЭС, следуя установленному графику. Среди текущих задач можно выделить:
На этапе выполнения находятся следующие работы:
- Монтаж и сборка спиральных камер гидроагрегатов;
- Бетонирование водоприемной шахты;
- Работы по арматурно-опалубке в помещениях оперативного управления, монтажа и распределительной установки РУ-10КВ;
- Установка стальных опор и бетонирование тоннеля;
Завершены следующие этапы работ:
- Созданы временные и постоянные подъездные пути к строительным объектам;
- Завершено строительство городка для строителей, складов для хранения материалов и объектов бетонных узлов;
- Произведен монтаж трех конусов отсасывающей трубы для каждого гидроагрегата;
- Завершено строительство подпорных стен отводящего канала;
- Установлен мостовой кран с грузоподъемностью 50 тонн;
- Монтаж козлового крана с грузоподъемностью 10 тонн для монтажных работ на водоприемнике завершен;
- Успешно выполнена проходка 928-метрового тоннеля;
- Завершены бетонные и земляные работы по строительству дороги к водоприемнику, протяженность которой составляет 92 метра.
Полное завершение строительства запланировано на первую половину 2026 года.
