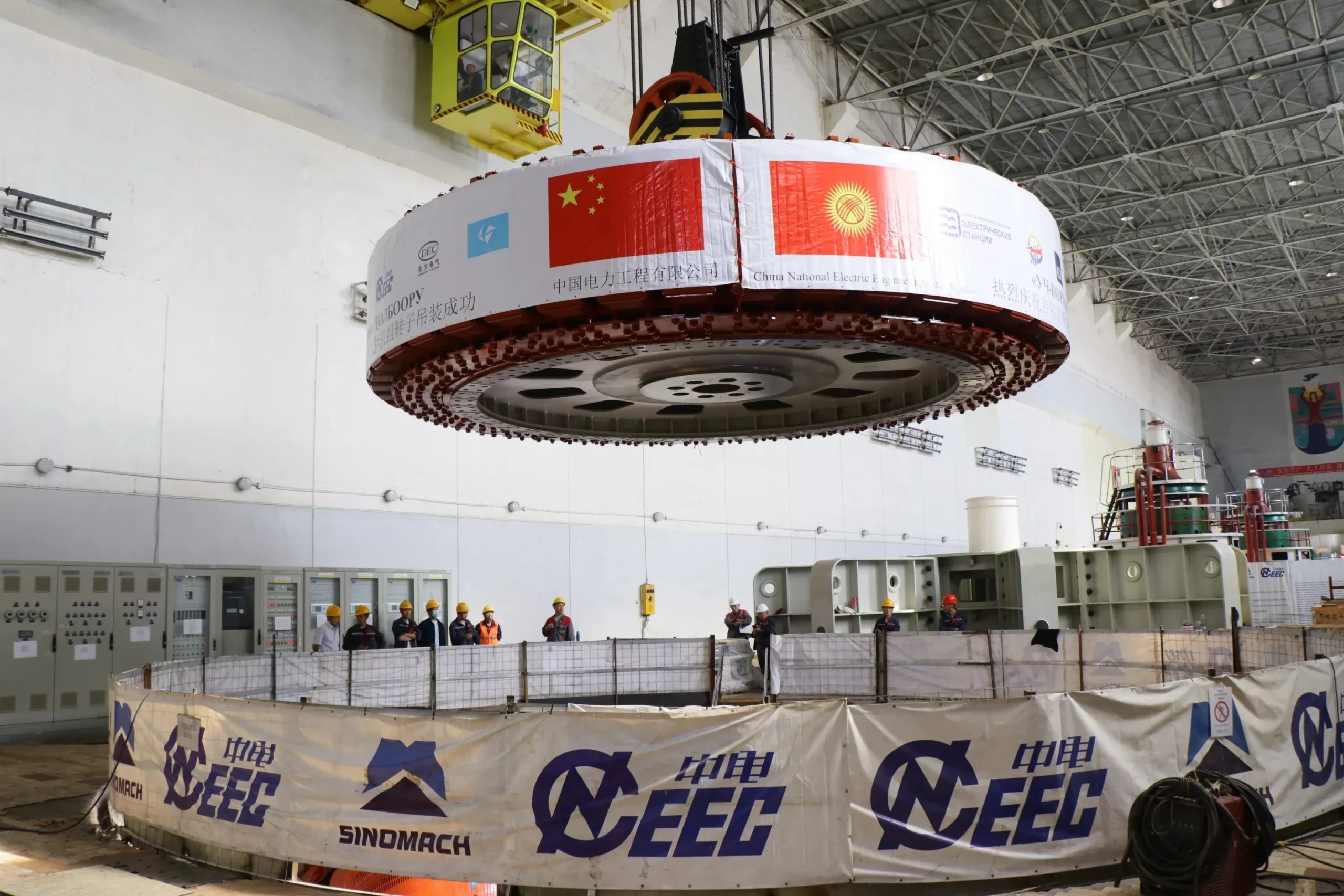

Минэнерго: На Уч-Курганской ГЭС успешно установлен ротор гидрогенератора №3

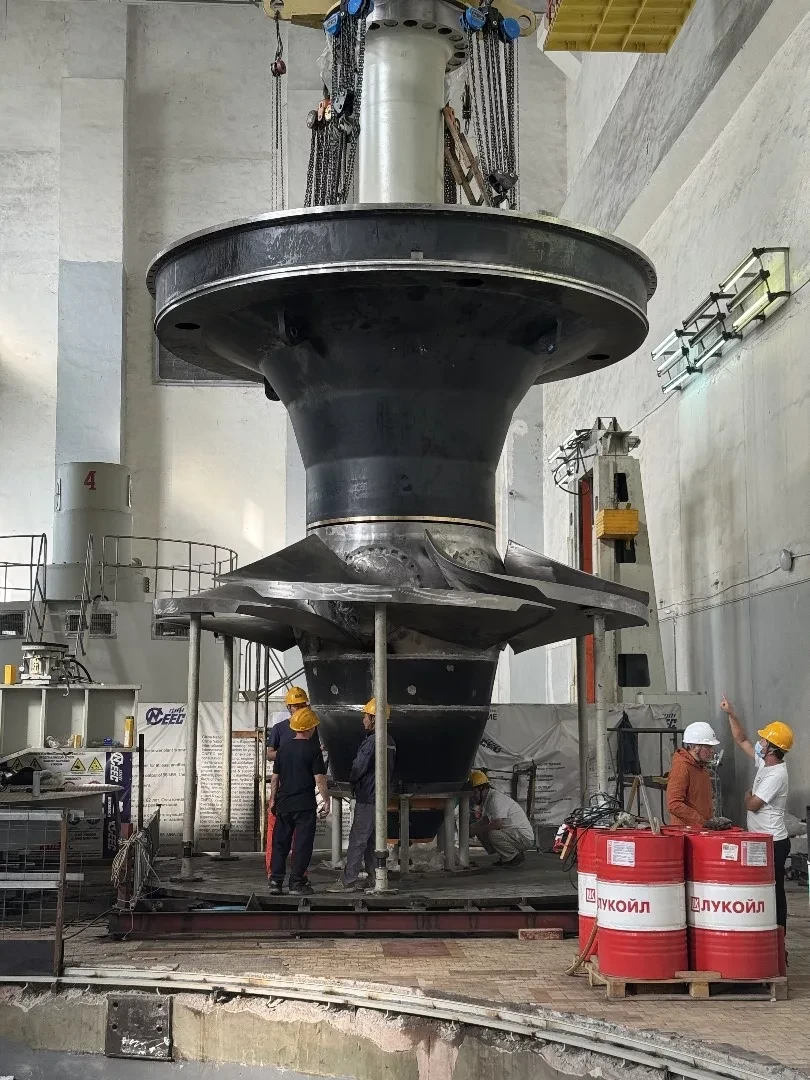

Работы по установке ротора проводились с использованием мостового крана грузоподъёмностью 250 тонн. Подобные операции на Уч-Курганской ГЭС были осуществлены всего один раз — около 60 лет назад, в советские времена, во время строительства самой станции. На этот раз исторический момент был повторён с применением современных технологий и оборудования, подчеркивают в Минэнерго.
На сегодняшний день завершено приблизительно 70% работ по реконструкции второго гидроагрегата (ГА-3). Оставшиеся монтажные работы продолжаются в ускоренном режиме. Генеральным подрядчиком проекта является китайская компания CNEEC (China National Electric Engineering Co. Ltd.).
Текущий статус выполнения работ по второму гидроагрегату выглядит следующим образом:
• Демонтаж — 100%
• Монтаж — 70%
• Сборка статора — 100%
• Сборка ротора — 100%
• Дополнительные работы — 100%
• Монтаж системы SCADA — 27,4%
• Системы осушения — 49,8%
• Смазочные и технические системы — 41,2%
• Подъёмный механизм ВБ — 24,7%
• МНГП — 12,9%
• ОРУ-110 кВ — 3,4%
На данный момент мощность Уч-Курганской ГЭС составляет 189 МВт. После завершения работ по реконструкции второго гидроагрегата мощность станции увеличится на 9 МВт, что существенно повысит надёжность и стабильность электроснабжения в регионе. Ожидается, что завершение работ и ввод агрегата в эксплуатацию состоится в ноябре 2025 года, согласно информации от Минэнерго.
