Нарынское ПЭС продолжает ремонтные работы в рамках подготовки к ОЗП




В Нарынском ПЭС продолжаются запланированные ремонтные работы, нацеленные на подготовку к осенне-зимнему сезону, в частности, в Ат-Башинской районной электросети.
По информации Министерства энергетики, в соответствии с планом текущих и капитальных ремонтов, к концу года будет завершен ремонт 307 трансформаторов и 452,6 км воздушных линий электропередачи с напряжением 10 кВ, а также 312,8 км линий с напряжением 0,4 кВ.

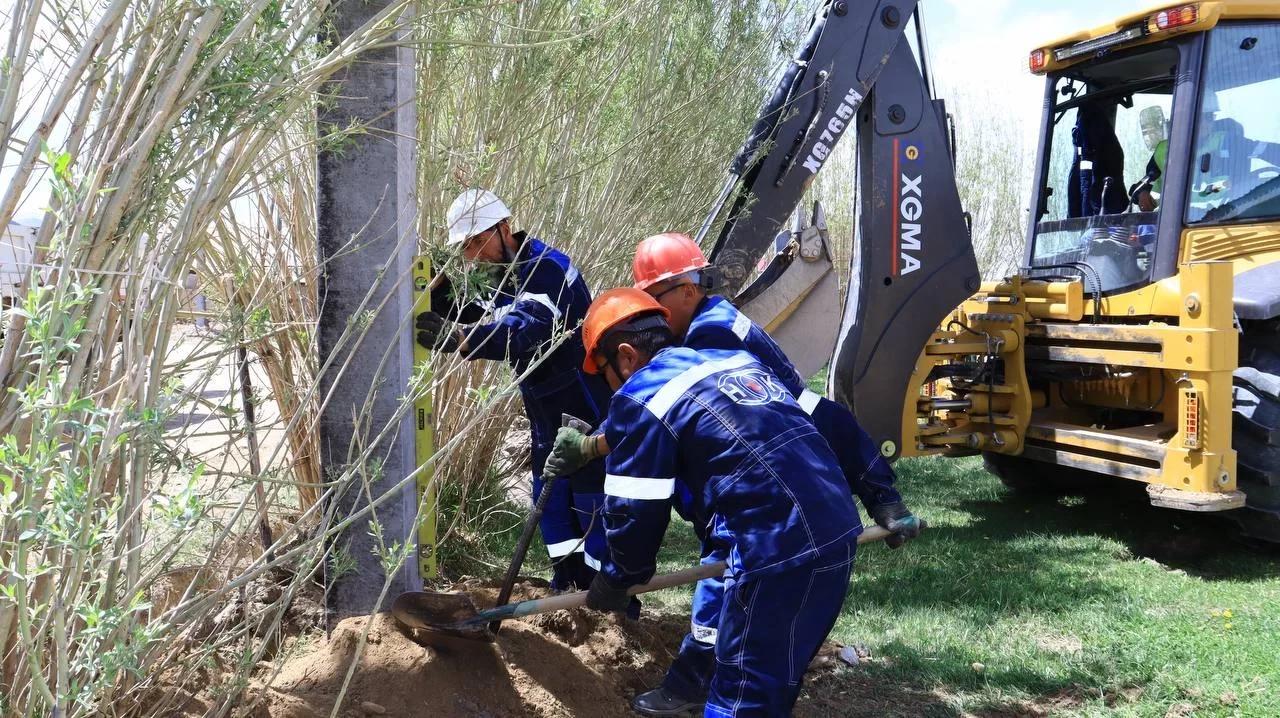

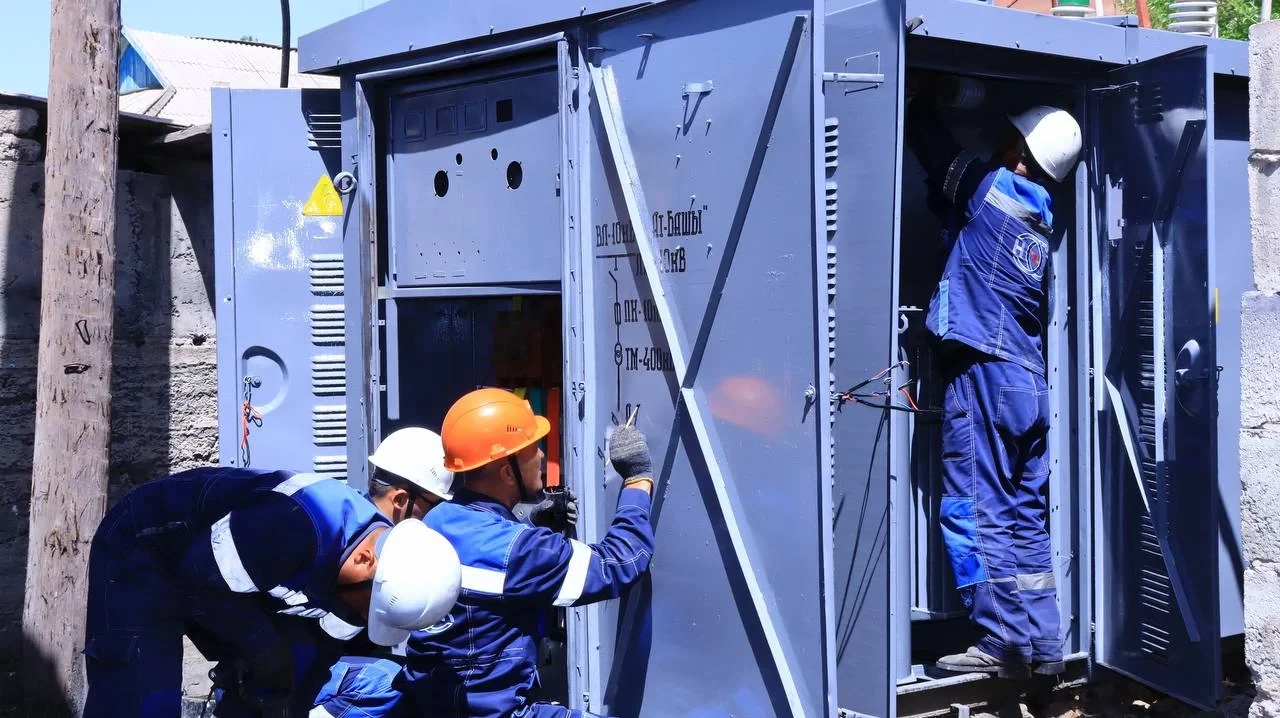

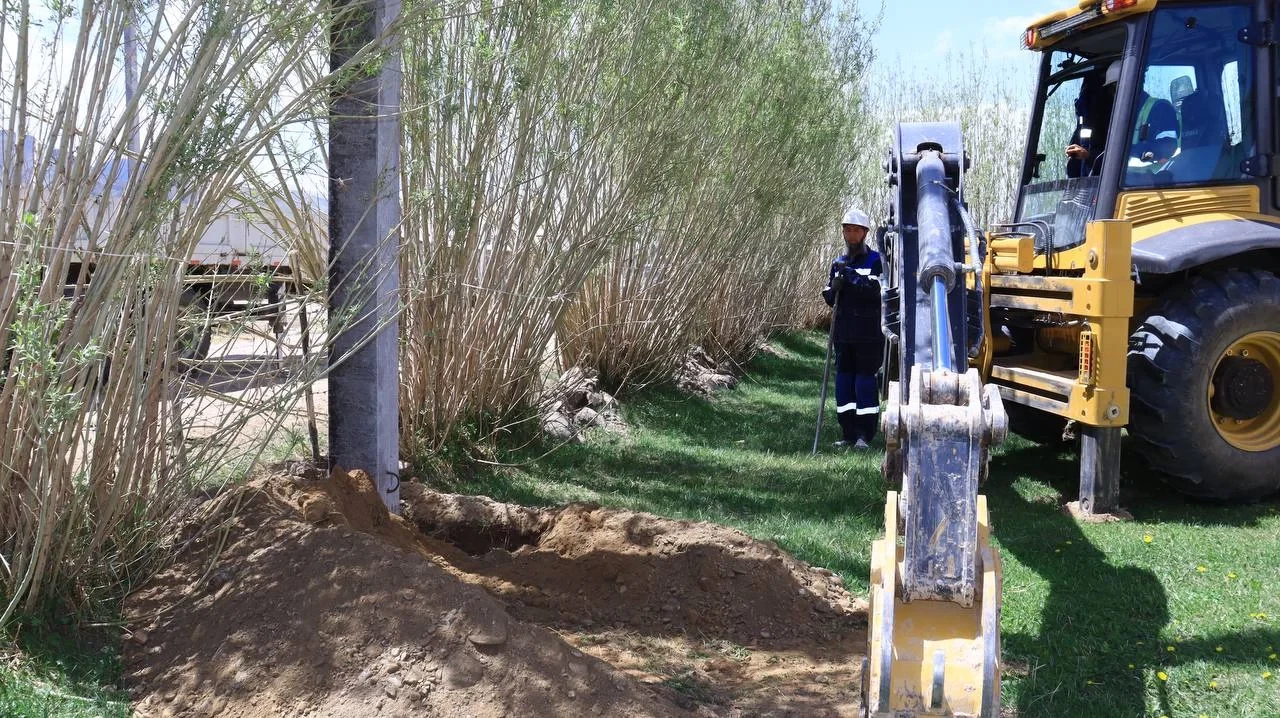

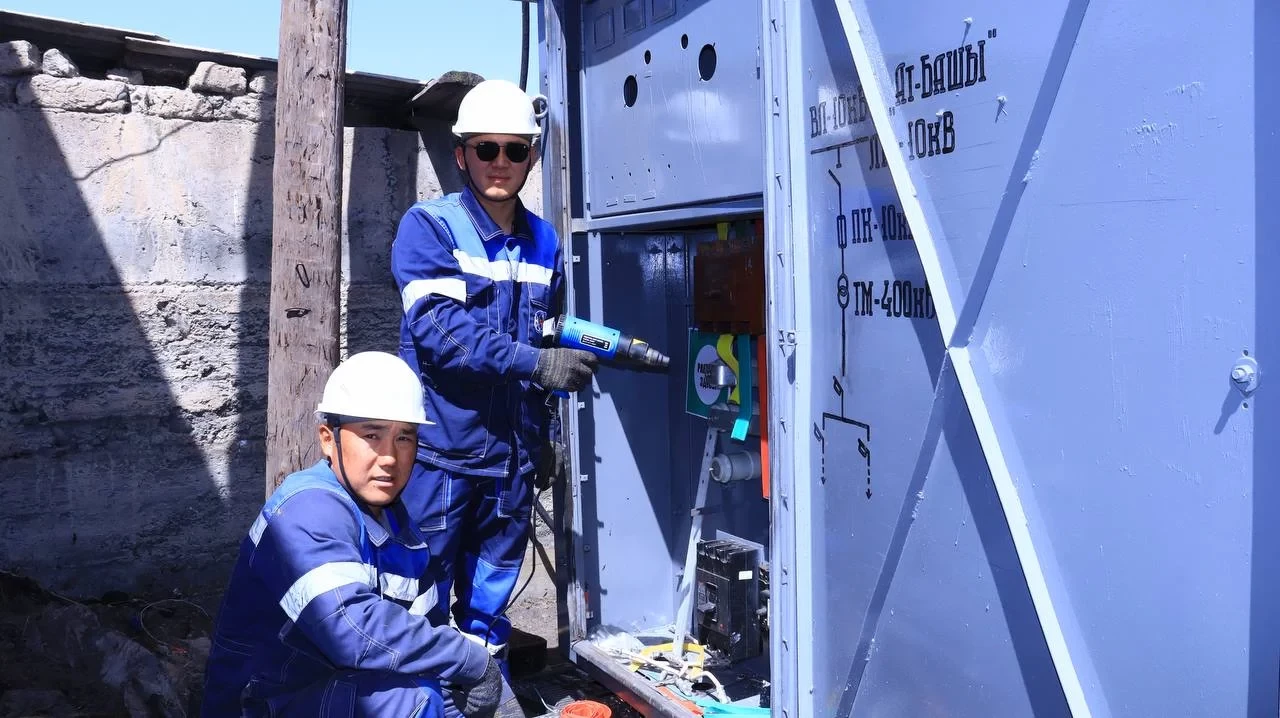

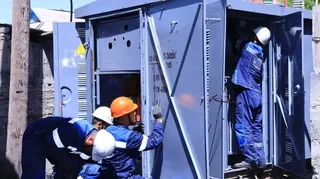

На данный момент выполнены работы по ремонту 49 трансформаторов и 85,3 км воздушных линий.
В дополнение к этому, в Ат-Башинском районе осуществляется строительство нового двухэтажного офиса площадью 382 квадратных метра, который заменит старое здание; в настоящее время работы ведутся активно.
