Главные новости » Эксклюзив » Минэнерго: На Уч-Курганской ГЭС активно продолжаются работы по модернизации
Эксклюзив

Минэнерго: На Уч-Курганской ГЭС активно продолжаются работы по модернизации


С 10 февраля, после приемки агрегата № 2, стартовали демонтажные работы. Эти работы проводятся без перерывов с 7:30 до 21:00 каждый день. Даже во время празднования Китайского Нового года 16–17 февраля, команда продолжала работу в дополнительное время.

Демонтаж осуществляется в усиленном режиме

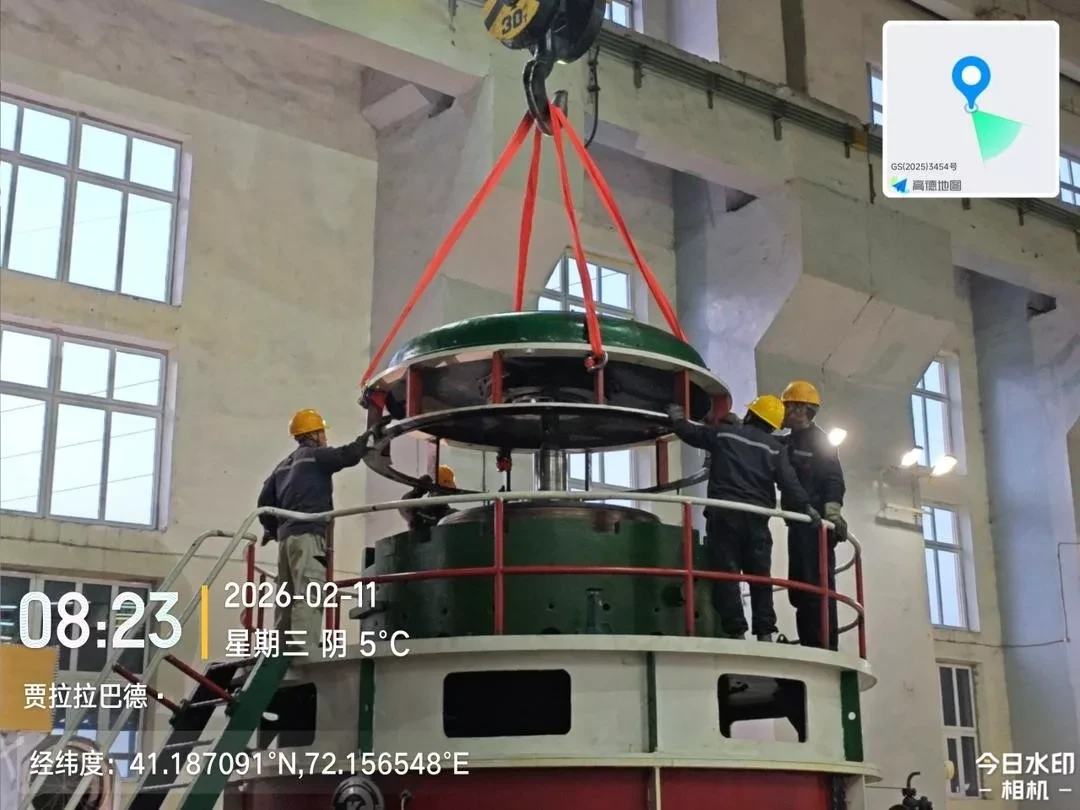

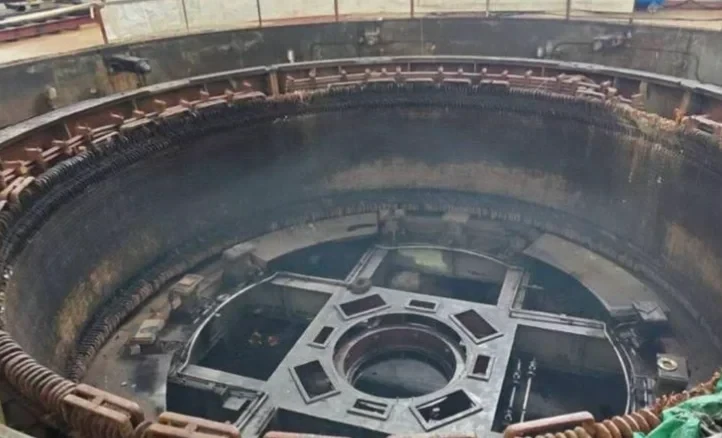

16 февраля была успешно завершена процедура демонтажа и подъёма ротора генератора. В настоящее время специалисты занимаются разборкой ротора и статора генератора.

Согласно установленному графику, в ближайшие сроки планируется следующее:


  • завершить демонтаж генератора к 22 февраля;

  • перейти к демонтажу турбины в конце февраля – начале марта;

  • полное завершение всех демонтажных работ на гидроагрегате № 2 ожидается в начале марта.


На текущий момент отставаний от графика не наблюдается.

Параллельно с демонтажом ведутся работы по подготовке нового оборудования. Статор нового генератора для агрегата № 2 был полностью собран на монтажной площадке и успешно прошёл электрические испытания, в то время как ротор генератора уже собран на 50%.
